Relining av avloppsledning i flerbostadshus i Hägerstensåsen

420 m

Relinade ledningar

6 trapphus

Omfattning

3 veckor

Produktionstid

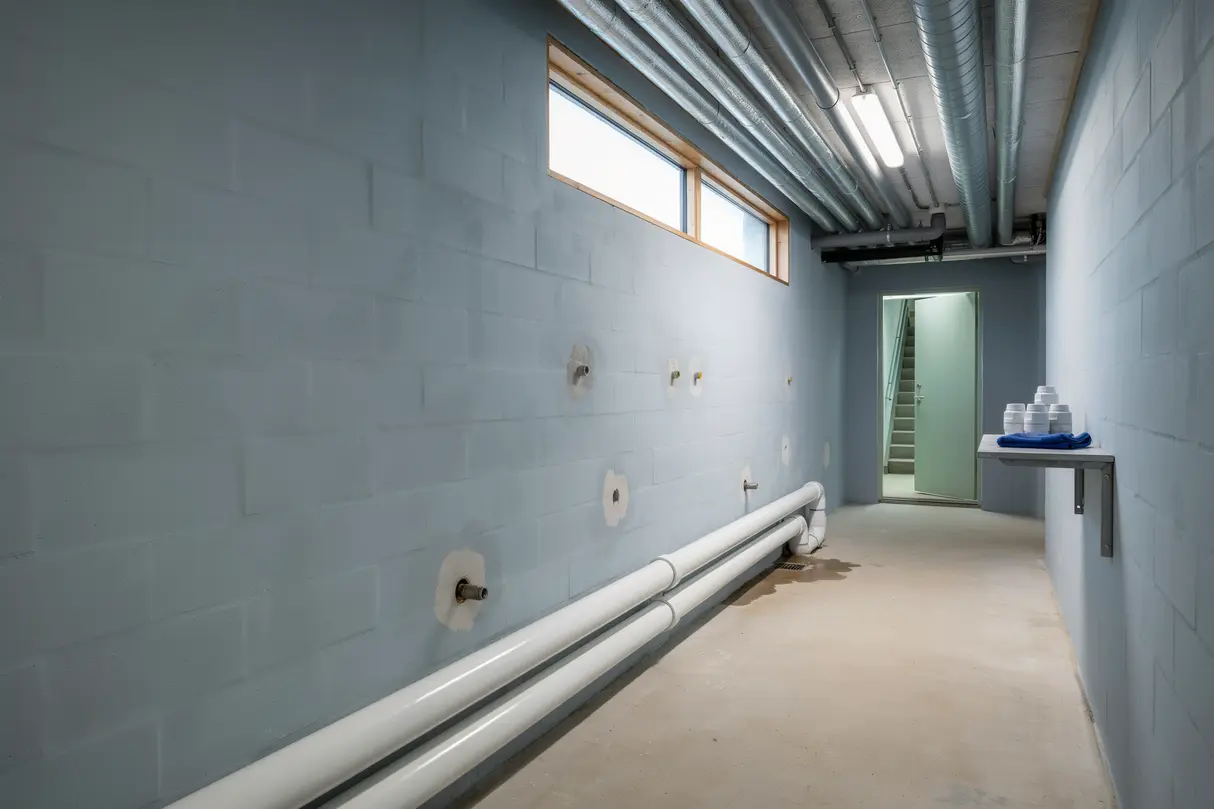

Uppdraget gällde relining av avloppsledningar i ett flerbostadshusområde i Hägerstensåsen i södra Stockholm åt en bostadsrättsförening. Fastigheten hade gjutjärnsstammar och liggande ledningar från 1960-talet som uppvisade korrosion, avlagringar och återkommande driftstörningar. Arbetet genomfördes under februari och mars 2026 under pågående boende och med planerade, korta avstängningar.

Så genomfördes reliningen från start till slut

Behovet definierades vid en inledande TV-inspektion där sprickbildningar, rostgropar och förskjutna skarvar i liggande avlopp i källarplanet samt i delar av vertikala stammar identifierades. Kunden efterfrågade en lösning som undvek omfattande rivning och långa avbrott. En metod med strumpinfodring valdes efter statusbedömning, provfilmning och flödesmätning per stam. Tidsplan, boendeinformation och arbetsberedning togs fram i nära samordning med föreningens styrelse och fastighetsskötare.

Förarbetet utfördes genom högtrycksspolning av hela systemet, där fett, kalk och rost togs bort med 70–140 bar beroende på rördimension. Efter spolning frästes hårda avlagringar och inträngande material med robotfräs från anslutningspunkter i källare och via rensluckor i trapphus. Rören torkades sedan med varm luft för att säkerställa optimal vidhäftning för infodringsmaterialet. Varje sträcka märktes upp, mättes och dokumenterades för exakt kaplängd på linern.

Själva reliningen utfördes genom installation av polyesterfiltliner impregnerad med lågexoterm epoxi. Linern inverserades med tryckluft via uppsatta packers och härdades med kontrollerad ånga för jämn temperatur genom hela sektionen. Dimensionerna omfattade främst DN100–150 i liggande samlingsledningar, medan grenanslutningar mot lägenhetsstammar i DN75–110 försågs med hattprofiler efter härdning. Efter härdning öppnades sidogrenar med fräsrobot och kanter slipades för ett mjukt övergångsflöde. I brunnar och fördelningspunkter gjordes punktvisa förstärkningar för att uppnå en självbärande invändig rör-i-rör-konstruktion.

Kvalitetssäkring genomfördes fortlöpande. Varje sektion TV-filmades och protokollfördes med mätpunkter, noteringar om radier, nivåskillnader och grenanslutningar. Täthetskontroller och provspolningar gjordes stamvis, och luktprov genomfördes i källarutrymmen efter återställning av vattenlås. I genomföringar i schakt utfördes brandtätning enligt gällande klassning, och alla arbetsområden städades och skydd togs ner efter godkänt slutresultat. Samtliga filmer och egenkontroller överlämnades digitalt till beställaren tillsammans med drift- och skötselanvisning.

Boendepåverkan hanterades varsamt. Avisering delades ut i god tid till samtliga lägenheter, tillfälliga avstängningar per stam planerades till 4–6 timmar och vatten kunde nyttjas i övriga delar av huset under tiden. Provisoriska sanitära lösningar ordnades i källarplanet, och skyddslösningar med täckplast, golvskydd och ljuddämpande mattor användes i trapphus och entréer. Inpassering, transporter och arbetsmoment förlades till tider som minimerade störningar, och avvikelsehantering sköttes i samråd med fastighetsskötare.

Materialvalet omfattade epoxisystem med dokumenterad kemikalieresistens, polyesterfiltliner dimensionerade för aktuellt spann, glasfiberförstärkta hattprofiler för sidogrenar, packers, pluggar och skyddsmaterial för interiöra ytor. All utrustning och alla kemikalier hanterades enligt leverantörernas instruktioner och arbetsmiljökrav, och spill samlades upp för korrekt omhändertagande. Resultatet gav ett tätt och jämnt invändigt flöde, minskad risk för stopp och korrosion samt en väsentligt förbättrad driftssäkerhet utan rivning av ytskikt i lägenheter. Projektet avslutades med godkänd slutbesiktning i mars 2026.

Planering av relining i flerbostadshus

Vid liknande uppdrag fick beställare en tydlig arbetsprocess med initial statusbedömning, förslag på metod och preliminär tidplan. Kontakt via formuläret togs emot av projektledare som samlade in ritningar, tidigare film och önskad tidshorisont innan platsbesök bokades. Information till boende togs fram i samråd och logistik i trapphus och källare planerades i detalj innan produktion startade.

Efter inlämnad förfrågan skickades en bekräftelse och önskade tider för ett kort avstämningssamtal erbjöds. Underlag som fastighetsdata, antal stammar och åtkomster efterfrågades för att snabba upp kalkyl och metodval. När projektet fastställdes lades en tidplan med etapper, avstängningar och slutbesiktning, och ansvariga kontaktuppgifter delgavs för smidig kommunikation under hela genomförandet.

  • Återkoppling gavs inom 24 timmar efter förfrågan
  • Metodförslag och preliminär tidplan skickades skriftligt
  • Platsbesök och filmning bokades enligt överenskommelse
  • Boendeavisering och arbetsmiljöplan togs fram innan start
  • Slutfilm och egenkontroller överlämnades efter färdigställande
